■埼玉県久喜市外構工事
-
1.白砕石敷(2025年1月27日)
犬走りに白砕石を敷きました。
-
2.鋤取り(2025年1月28日)
道路面のブロックの根掘りを行いました。また、ガレージの鋤取りを行い、砕石を敷きました。
-
3.根掘り(2025年1月29日)
境界の根掘りを行いました。また、鋤取りを行いました。
-
4.配筋作業(2025年1月30日)
砕石を敷き、配筋を行いました。また、ウッドデッキの下地を行いました。
-
5.生コン打ち(2025年1月31日)
ウッドデッキの下地の生コンを打ちました。また、ブロックを積んだり、階段の下地を作りました。
-
6.ブロック積み(2025年2月1日)
境界のブロックが積みあがりました。また、縁石を据え、白砕石を敷きました。階段のピンコロを据え、機能門柱の柱を立てました。
-
7.黒土入れ(2025年2月3日)
黒土を入れました。また、白砕石を敷いています。
-
8.門扉柱(2025年2月4日)
根掘りや配筋、木枠組みや砕石を敷きました。また、フェンスの柱や勝手口の柱を立てました。
-

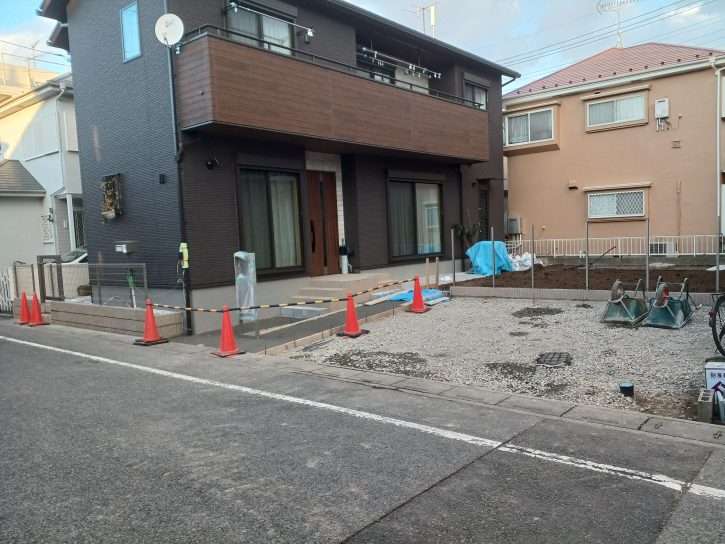

9.アラ打ち(2025年2月5日)
石貼りのアラ打ちとブロックの根付けを行いました。また、フェンスの柱、天端モルタル仕上げ、勝手口扉、メッシュフェンスの取付を行いました。
-

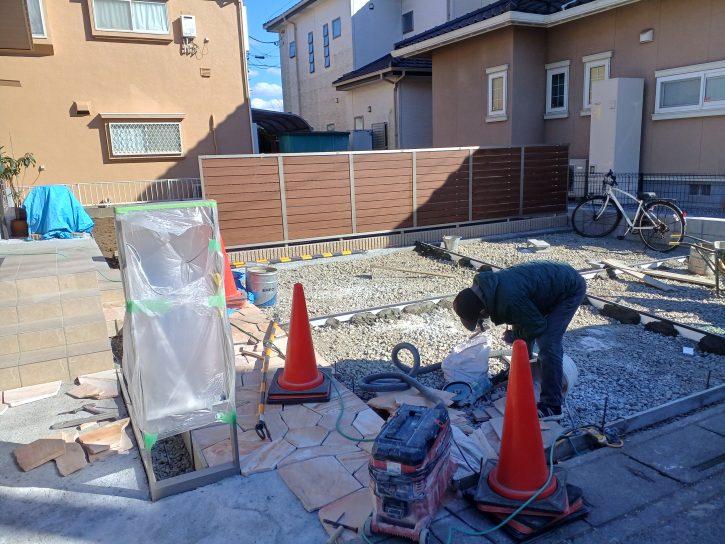

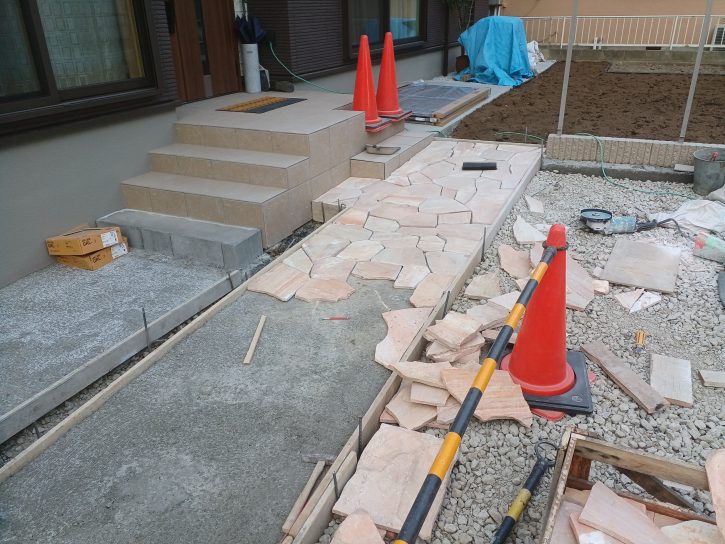

10.エルドラドクォーツ(2025年2月7日)
石貼りを行っています。敷地に合わせて石をカットしています。
-

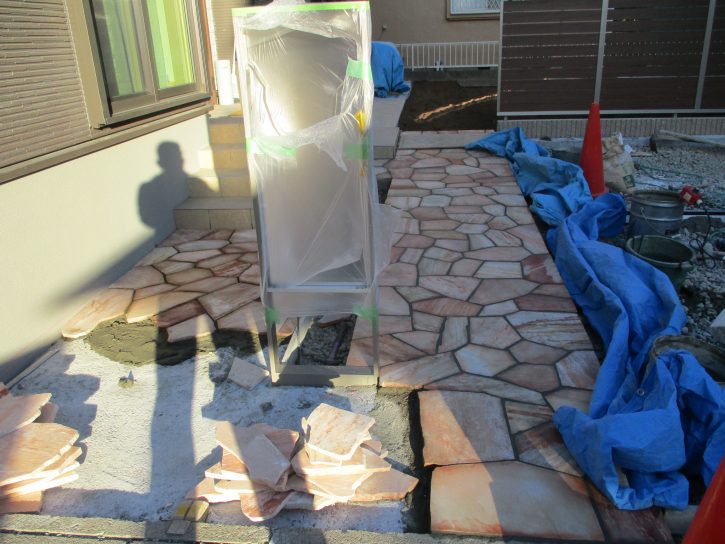

11.エルドラドクォーツ(2025年2月8日)
階段にタイルを貼りました。また、石を貼っています。
-
12.ゴム目地(2025年2月10日)
土間下地にゴム目地を並べました。また、フェンスの取付や石のカットを行いました。
-

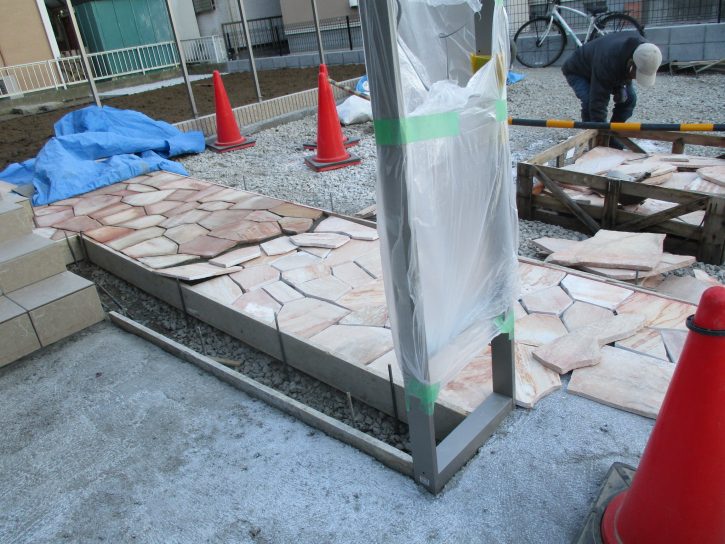

13.エルドラドクォーツ(2025年2月11日)
石を貼っています。また、目地を詰めました。
-

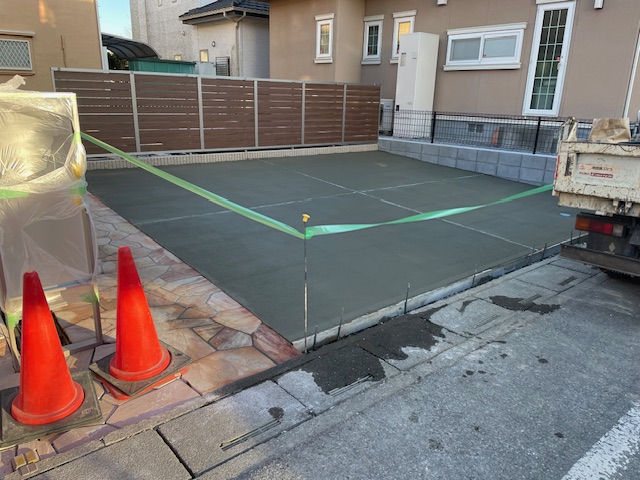

14.土間コン(2025年2月13日)
土間コンを打ちました。また、石貼りを行っています。
-

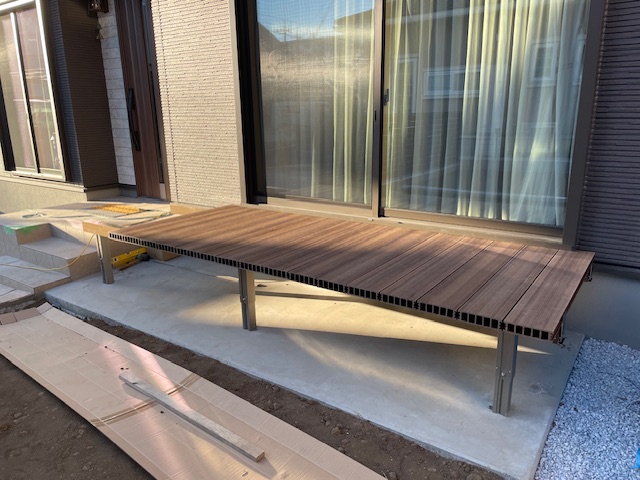

15.ウッドデッキ(2025年2月14日)
ウッドデッキの組み立てています。また、石貼りを行いました。
-

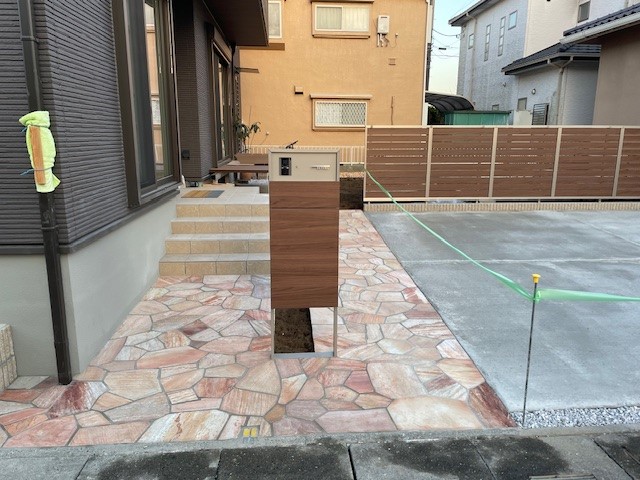

16.ポスト取付(2025年2月15日)

ポストを取りつけました。また、枠を外し、白砕石を敷きました。
