現場レポート
■埼玉県桶川市外構工事
-

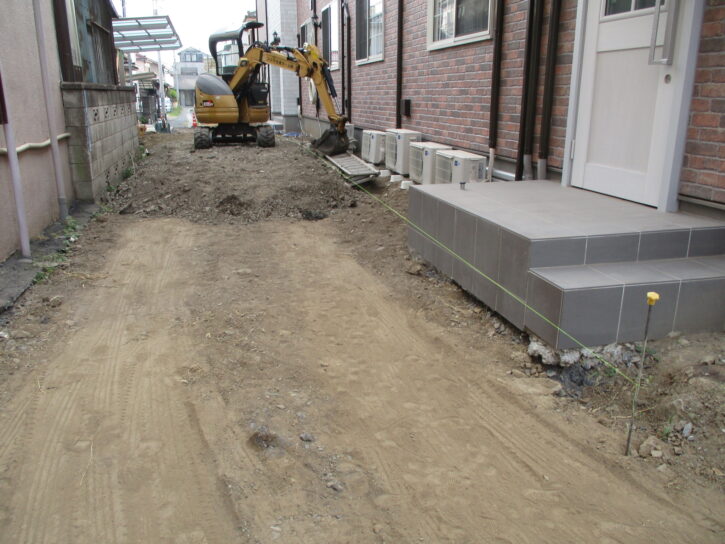

1.根掘り(2025年7月29日)
ブロック塀の根掘りを行っています。
-
2.雑草処分(2025年7月30日)
雑草を処分しました。また、ブロックの根掘りを行いました。
-
3.配筋作業(2025年7月31日)
根掘りを行い、砕石を敷きました。その後、配筋を行っています。
-

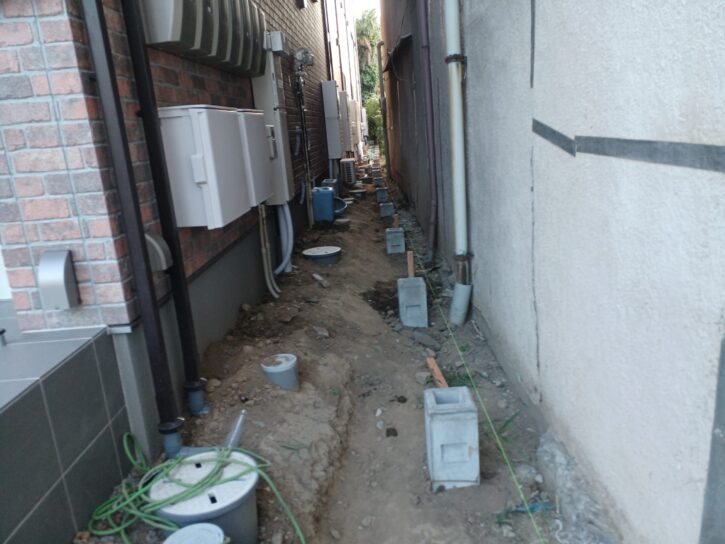

4.独立基礎(2025年8月2日)
独立基礎を設置しました。
-

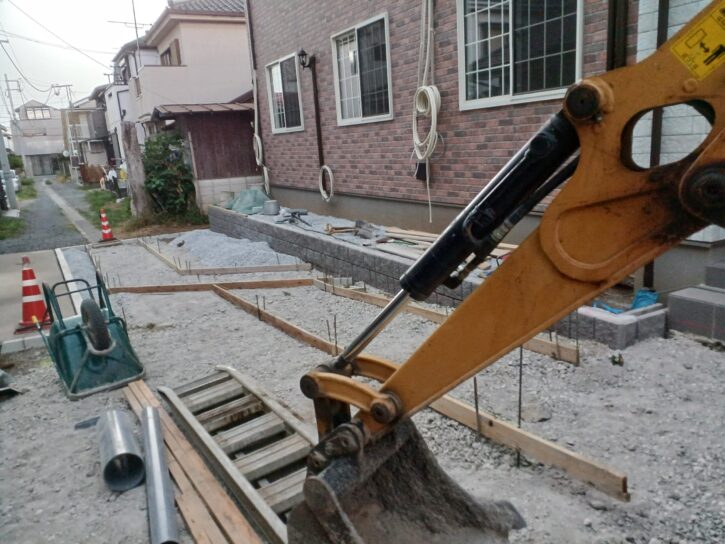

5.木枠組み(2025年8月4日)
境界に木枠を組みました。
-

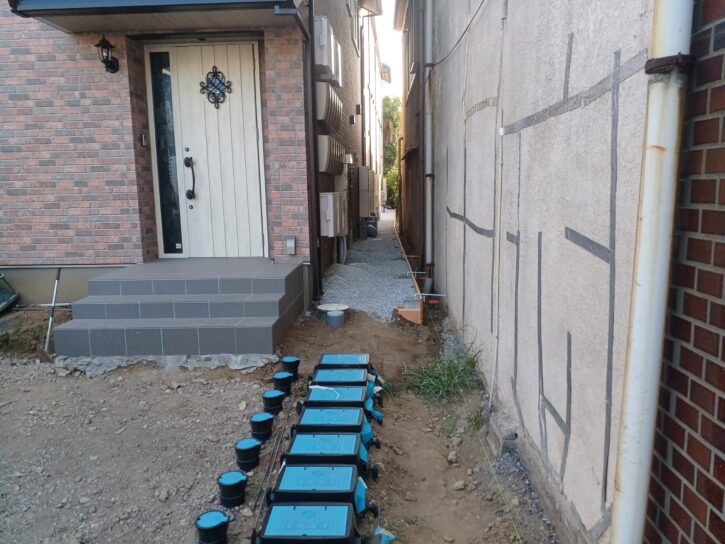

6.白砕石敷(2025年8月5日)
土の埋め戻しを行いました。その後、白砕石を敷いています。
-
7.砕石敷(2025年8月6日)
砕石を敷いています。
-

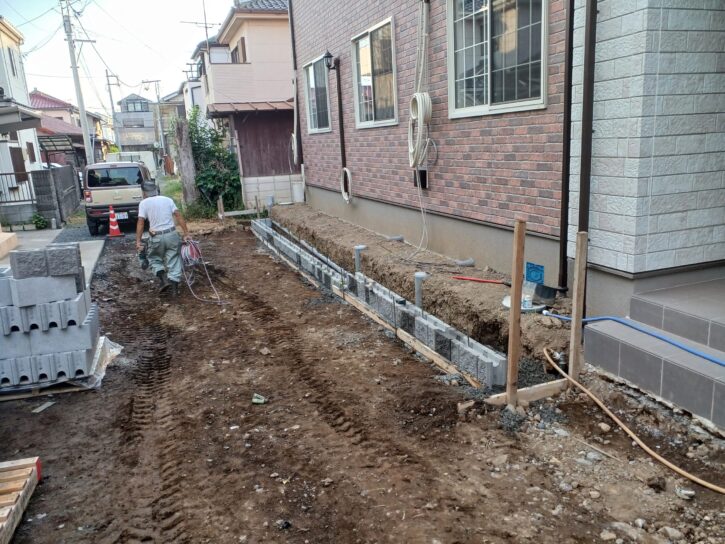

8.根付け(2025年8月7日)
砕石を敷きました。また、ブロックの根付けを行いました。
-

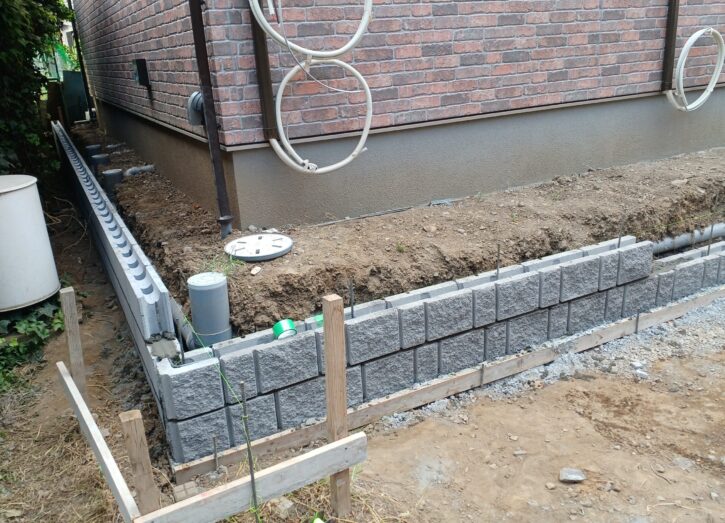

9.ブロック積み(2025年8月8日)
ブロックを積んでいます。また、道路側のスロープの土留めを積みました。
-

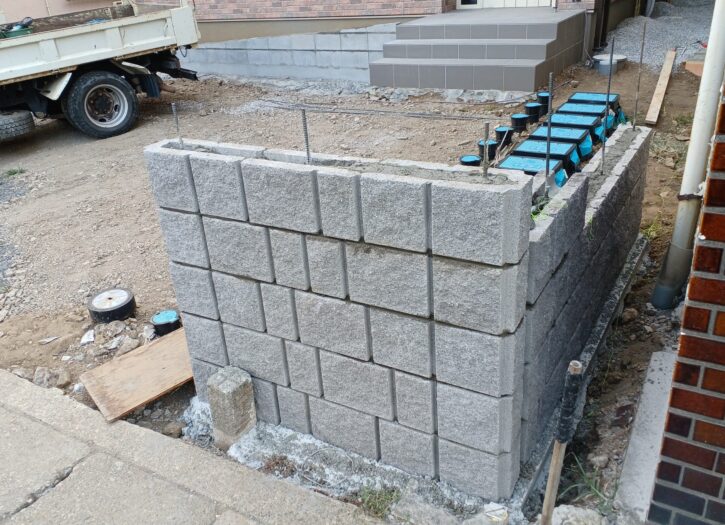

10.化粧ブロック積み(2025年8月9日)
スロープの土留めをカットし、中に砕石を入れました。また、化粧ブロックを積んでいます。
-

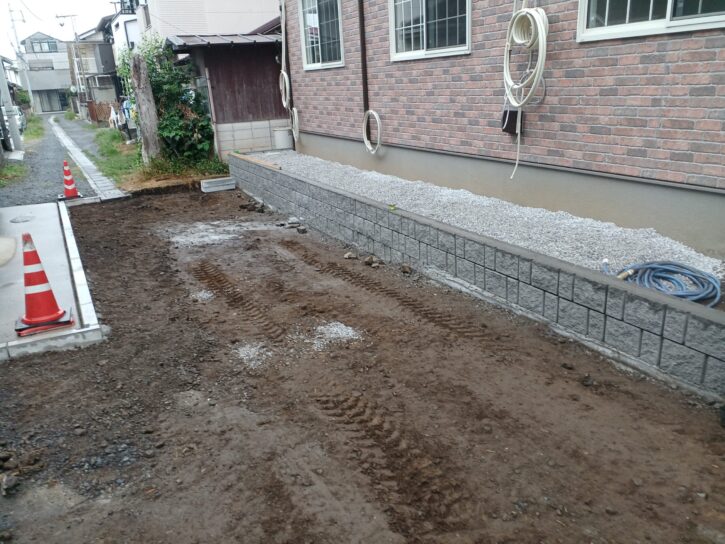

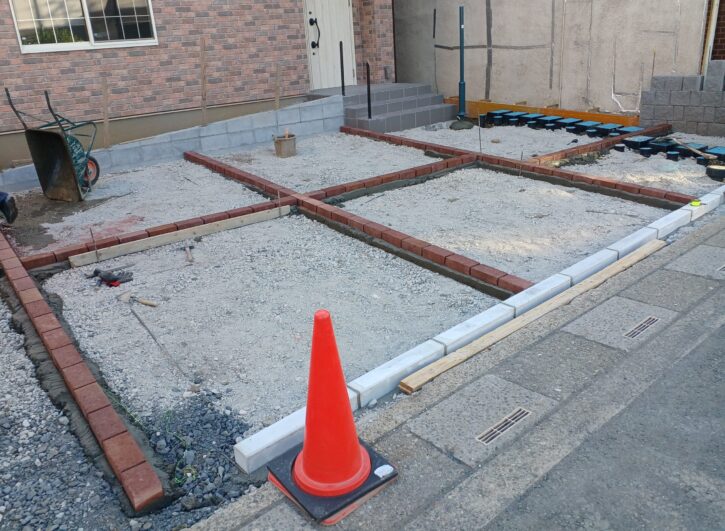

11.白砕石敷(2025年8月12日)
埋め戻しを行い、白砕石を入れました。また、縁石を並べています。
-
12.枠組み(2025年8月18日)
枠組みを行い、白砕石を敷きました。また、砕石を入れてます。
-
13.レンガ敷き(2025年8月19日)
ガレージの鋤取りを行い、砕石を敷きました。また、機能門柱の柱や縁石、レンガを並べています。
-
14.土間コン(2025年8月20日)
スロープとゴミストッカー置き場のコンクリートを打ちました。また、通路のレンガを並べています。
-

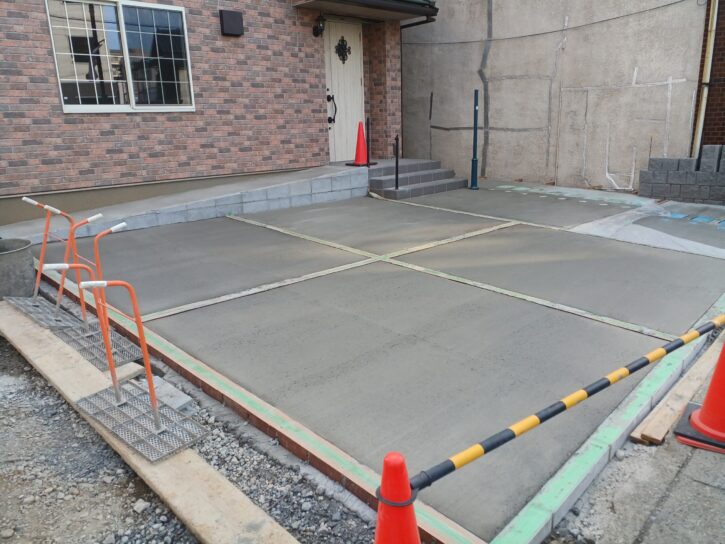

15.土間コン(2025年8月21日)
土間コンを打ちました。その後、白砕石敷やレンガ敷きを行いました。
-

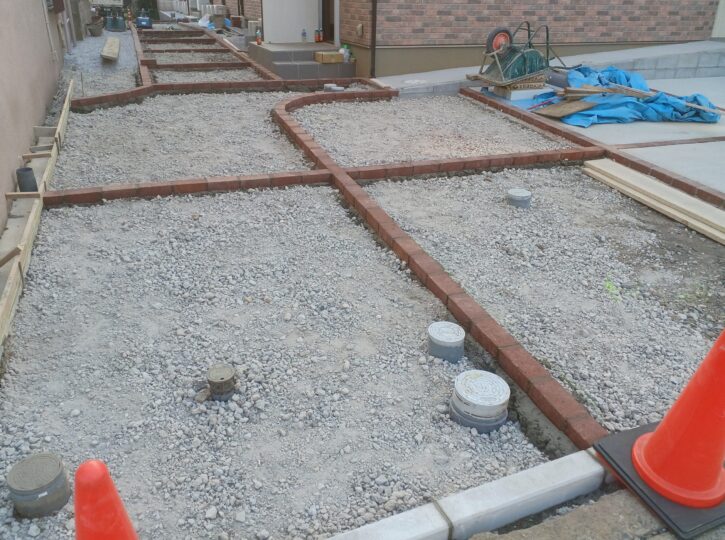

16.土間下地(2025年8月23日)
鋤取りを行い、再生を敷きました。その後、桝調整やレンガ敷きを行いました。
-
17.土間コン(2025年8月25日)
土間コンを打ちました。その後、レンガ敷きや照明の配線、手摺りを取り付けています。
-
18.モルタル塗り(2025年8月26日)
手摺りを設置し、ブロックを左官で仕上げましたまた、ゴミストッカーの設置やレンガ敷き、木枠組みを行いました。
-

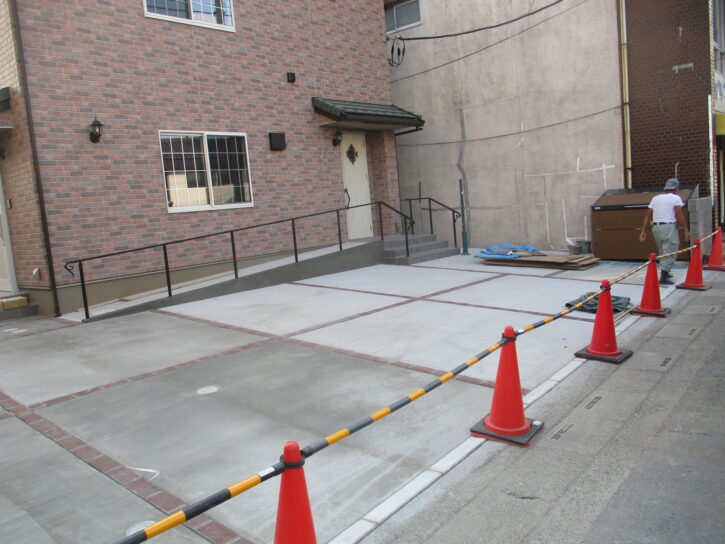

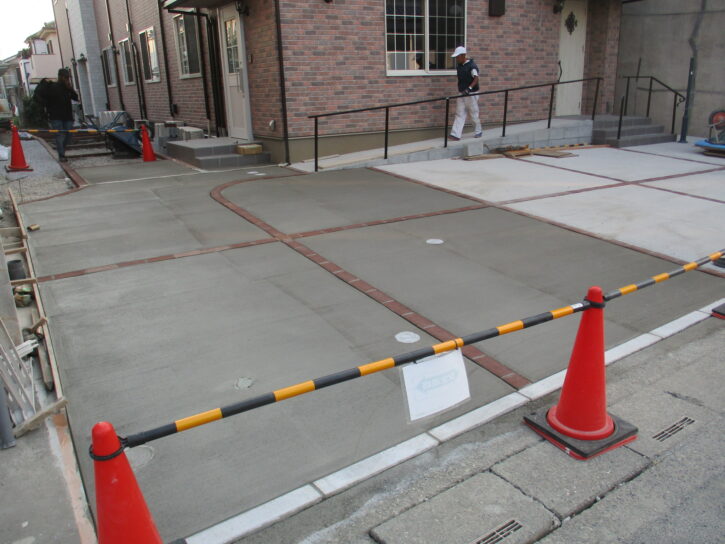

19.土間コン(2025年8月27日)
アプローチの土間コンを打ちました。また、照明やブロック積み、天端仕上げなどを行いました。
-
20.フェンス柱(2025年8月28日)
境界のフェンスの柱と天端を仕上げました。また、車止めを設置しています。
-
21.手摺り取付(2025年8月29日)
手摺りを取り付けています。
-

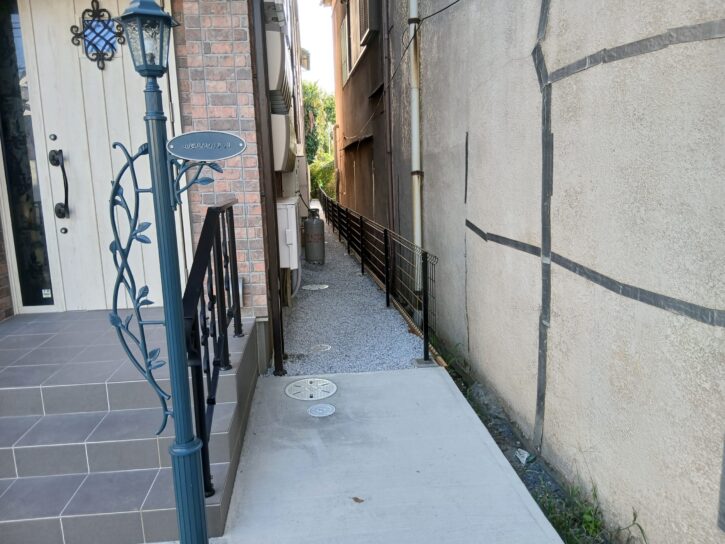

22.フェンス取付(2025年8月30日)

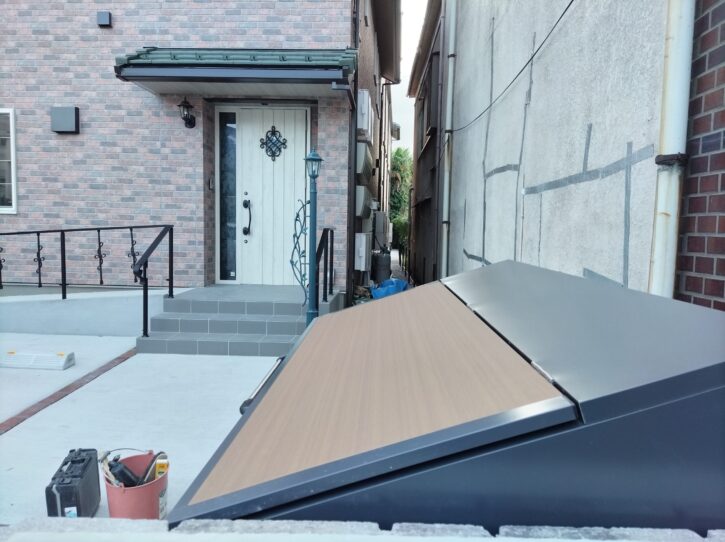

境界のフェンスを取り付けました。また、表札の取付や白砕石を敷いています。
-

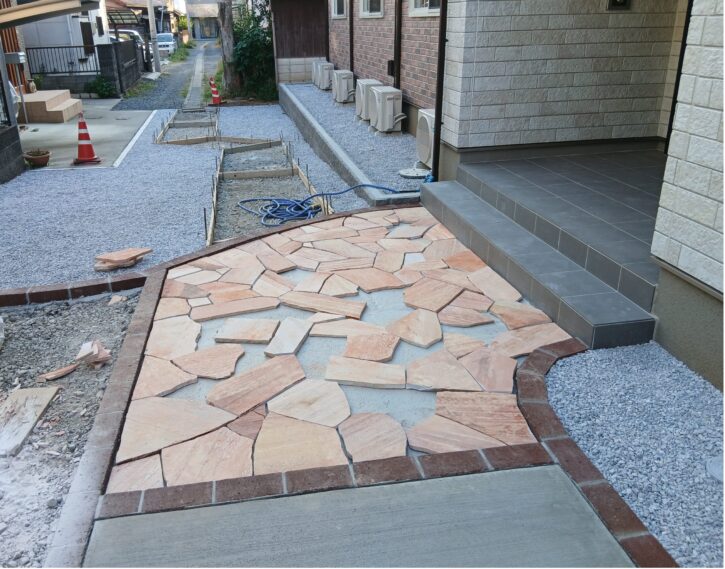

23.石貼り(2025年9月1日)
石貼りを行っています。まず、石を貼る場所に合わせてカットしていきます。
-

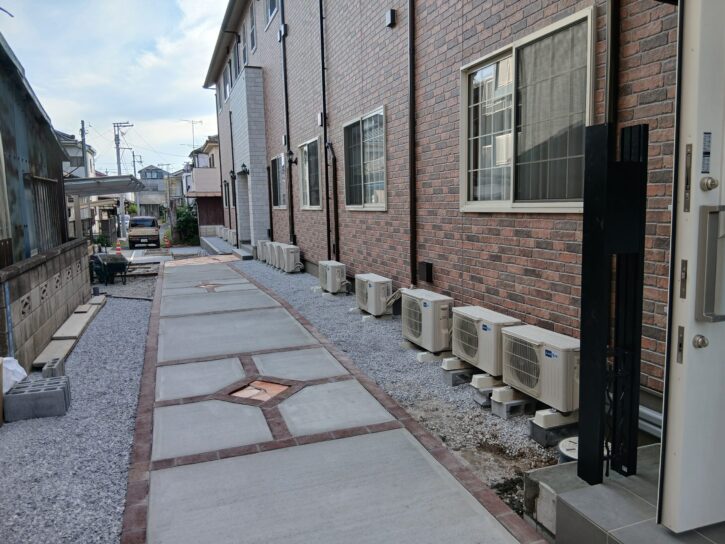

24.機能門柱(2025年9月2日)
玄関ポーチを延長し、機能門柱を立てました。また、石をカットし、貼り始めました。
-

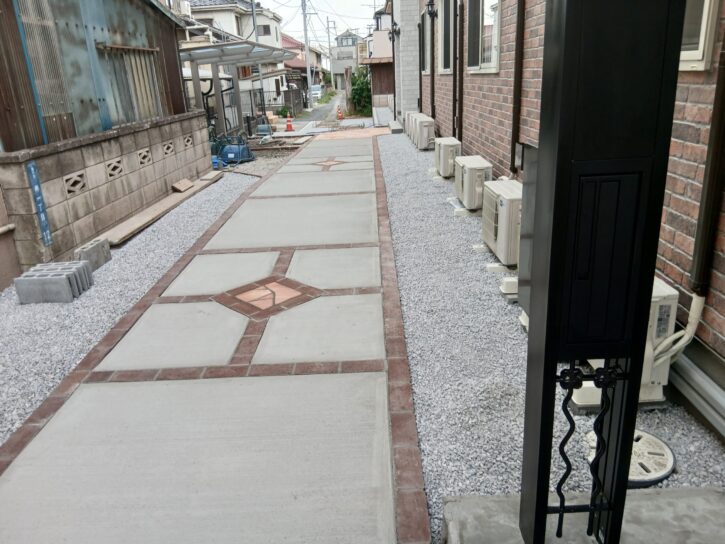

25.石貼り(2025年9月3日)
石貼りを行いました。また、ポストを取り付けています。
-

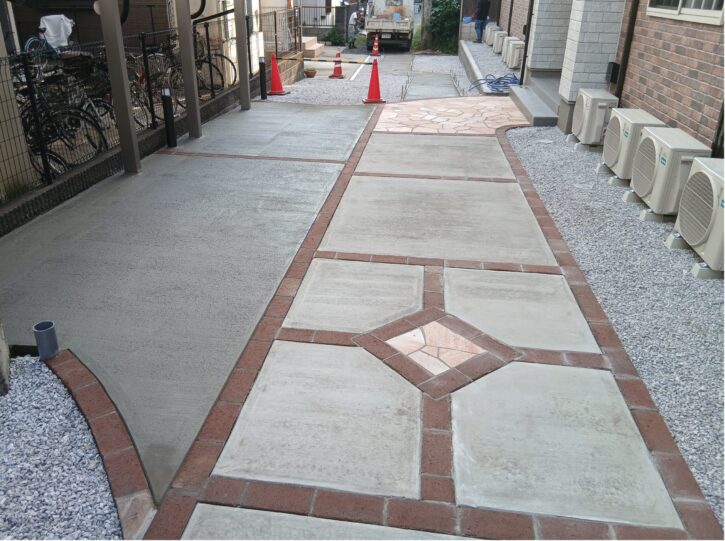

26.土間コン(2025年9月6日)
残っていた土間を打ちました。また、石貼りの目地やポストを取り付けました。
-
27.枠バラシ(2025年9月8日)
枠バラシを行いました。これで工事が完成しました。
