現場レポート
■埼玉県久喜市外構工事
-
1.鋤取り(2026年2月5日)

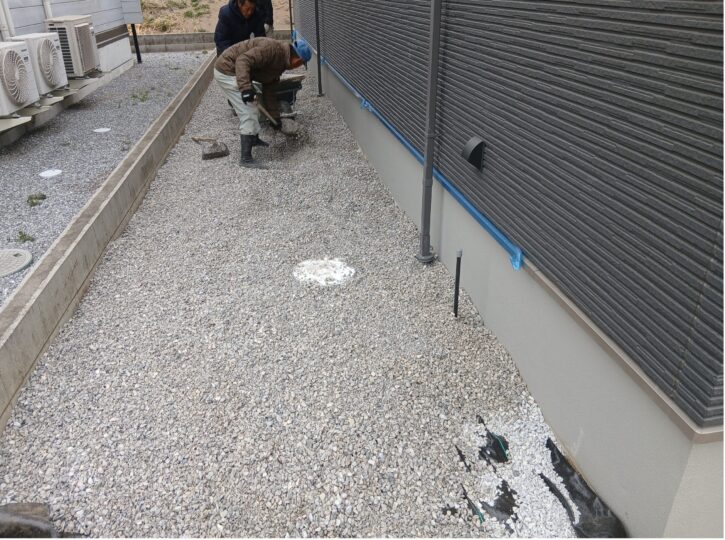

犬走りの鋤取りを行っています。 -
2.白砕石敷(2026年2月6日)
犬走りに白砕石を敷いています。 -
3.白砕石敷(2026年2月7日)
白砕石を敷きました。 -

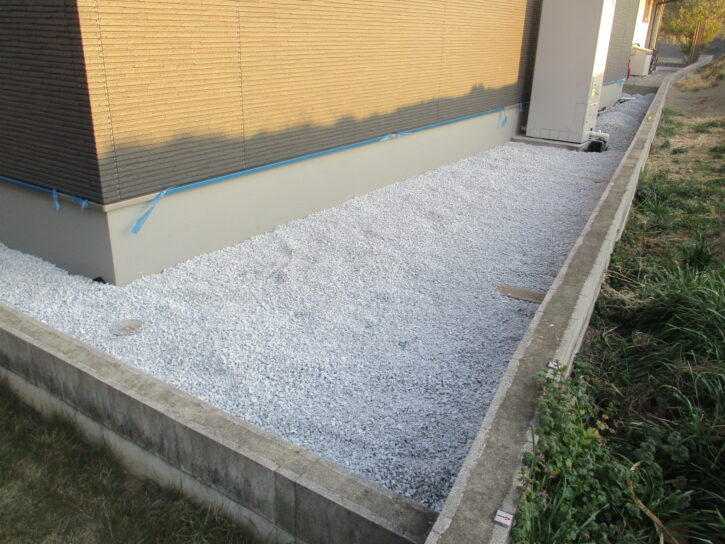

4.砕石敷(2026年2月9日)

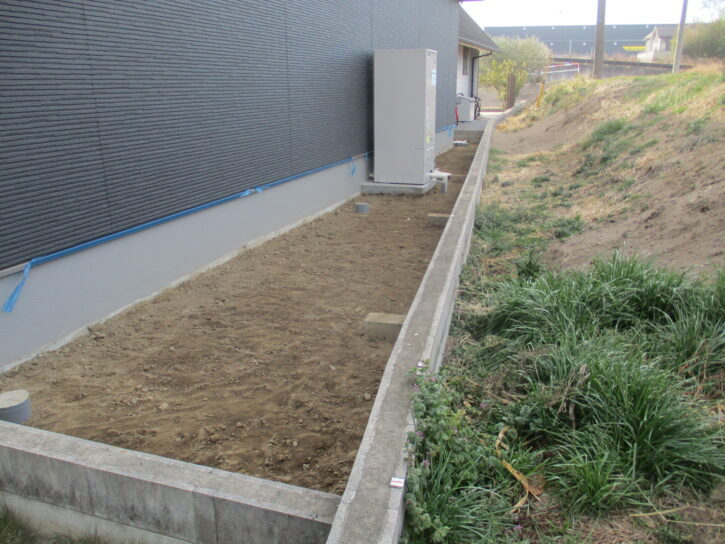

デッキを作るため、砕石を入れました。また、鋤取りを行っています。 -
5.鋤取り(2026年2月10日)
鋤取りを行いました。また、砕石を敷いています。 -

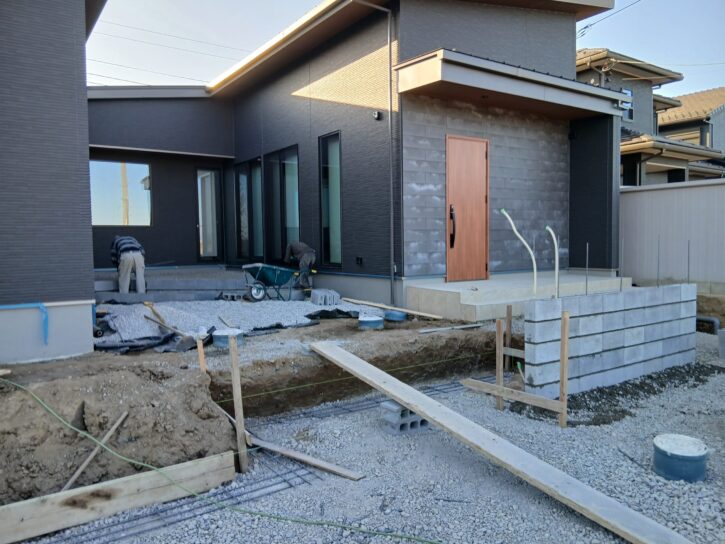

6.根付け(2026年2月12日)
根付けを行いました。その後、ブロックを積んでいます。 -
7.ブロック積み(2026年2月13日)
タイルデッキのアラ打ちを行いました。また、ブロックの根付けを行いました。 -

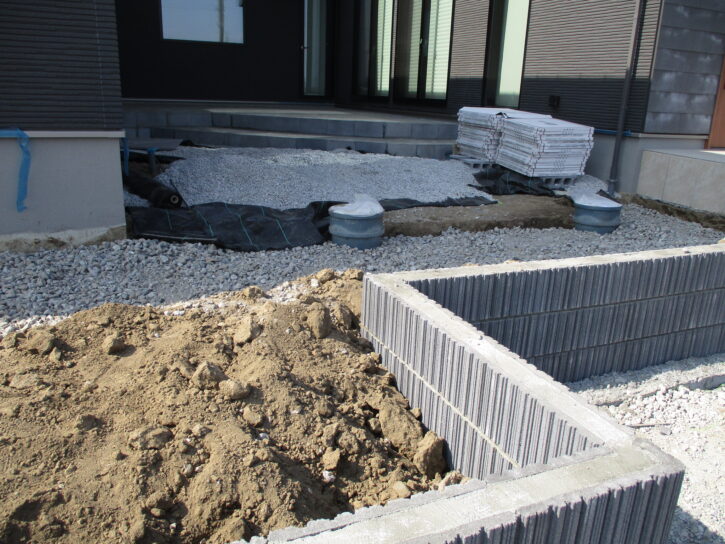

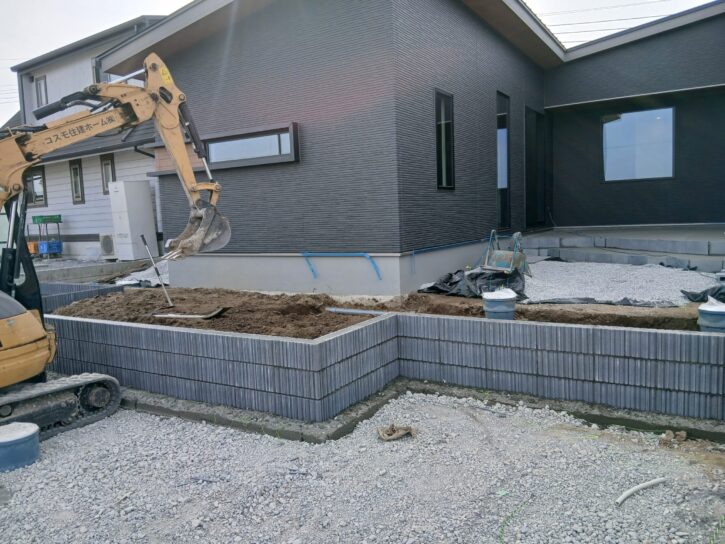

8.ブロック積み(2026年2月14日)

化粧ブロックを積みました。また、擁壁の基礎の掘削と埋め戻しを行いました。 -
9.砕石敷(2026年2月16日)
砕石を敷きました。また、縁石を敷いています。 -

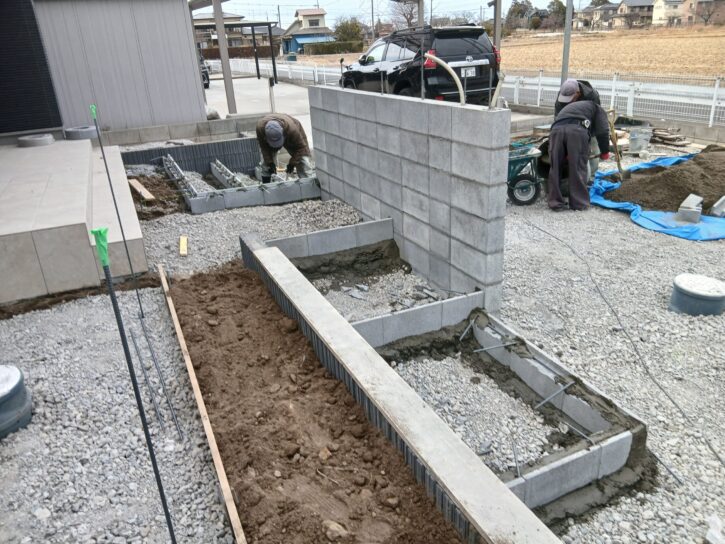

10.階段下地(2026年2月17日)
階段を作りました。また、デッキのタイル貼りや埋め戻しを行いました。 -

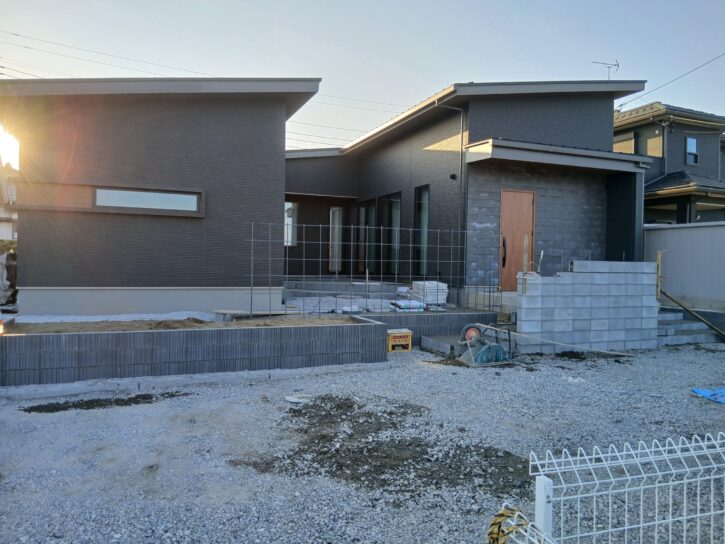

11.アラ打ち(2026年2月18日)
擁壁の基礎と階段のアラ打ちを行いました。また、デッキにタイルを貼っています。 -

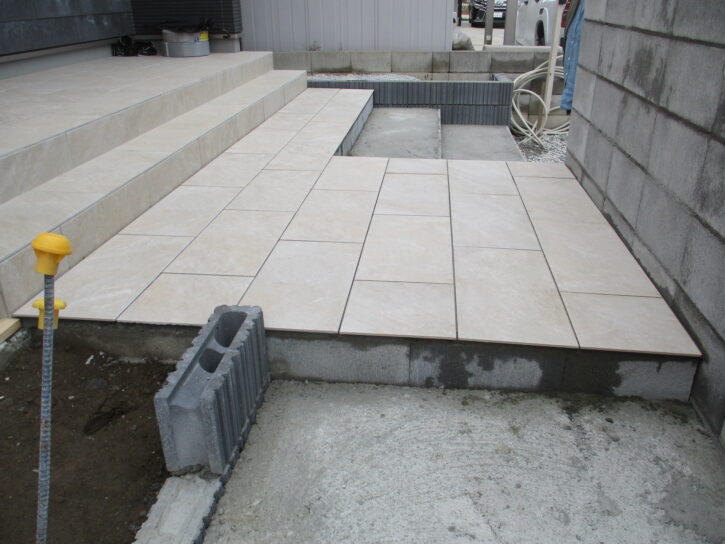

12.タイル貼り(2026年2月20日)

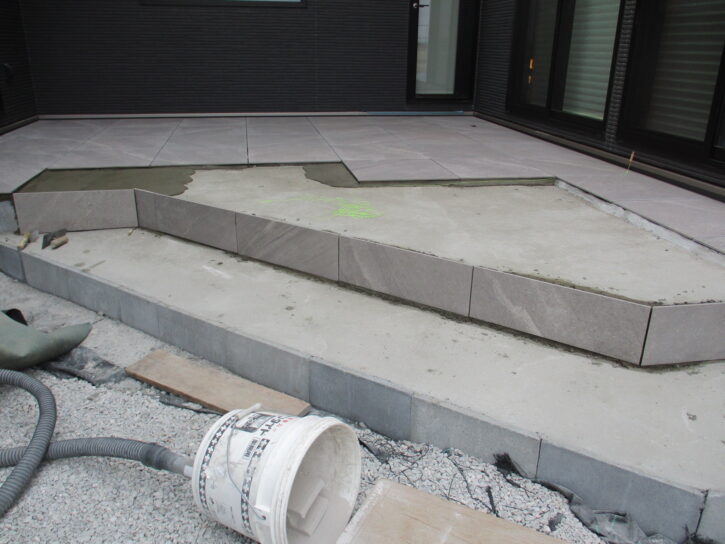

デッキにタイルを貼っています。 -
13.タイル貼り(2026年2月21日)
デッキにタイルを貼っています。 -
14.型枠(2026年2月23日)
デッキにタイルを貼っています。また、門柱のブロック積みや型枠を組み立てています。 -

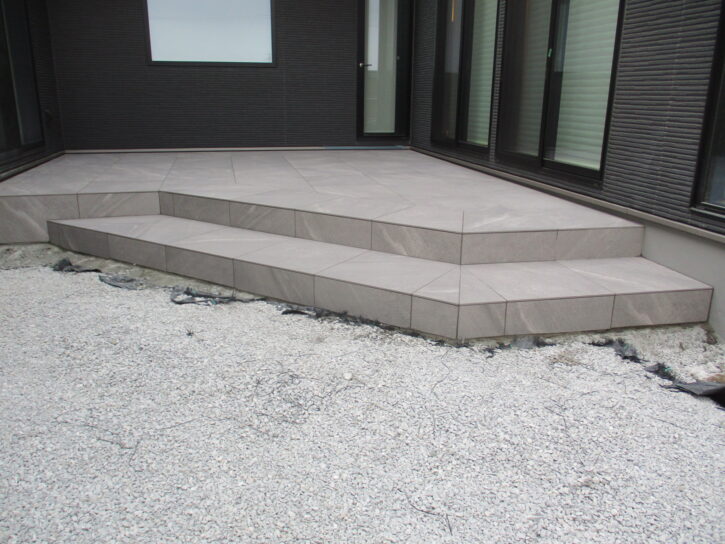

15.タイル貼り(2026年2月24日)
デッキのタイルが貼り終えました。 -
16.タイル貼り(2026年2月26日)
アプローチにタイルを貼っています。 -

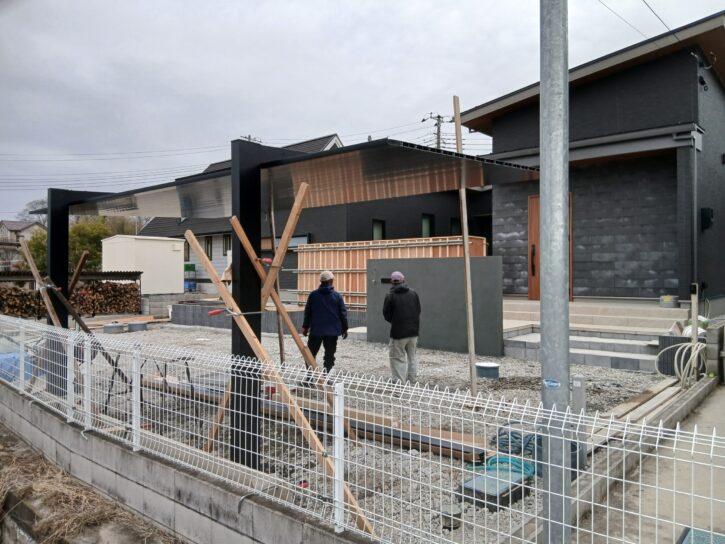

17.美ブロ塗装(2026年3月2日)

門柱を美ブロで塗装しました。また、カーポートの組立、型枠の設置、タイルの貼り付けを行っています。 -
18.タイル貼り(2026年3月4日)
階段にタイルを貼っています。 -

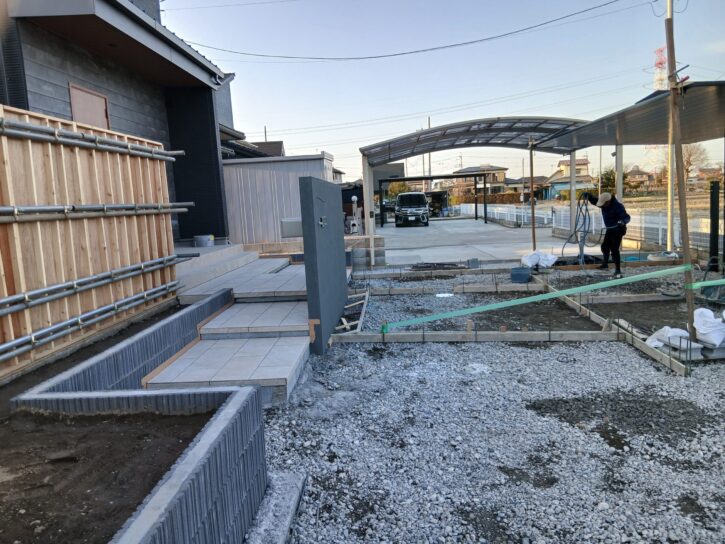

19.タイル貼り(2026年3月5日)
階段のタイルを貼り終えました。また、カーポートの組立、型枠工事、土間の木枠組みを行いました。 -

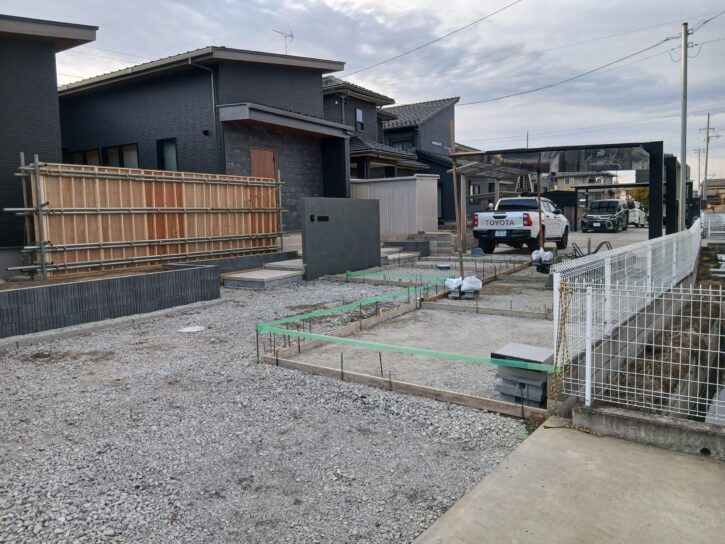

20.木枠組み(2026年3月7日)
土間の木枠を組みました。また、型枠工事を行いました。 -

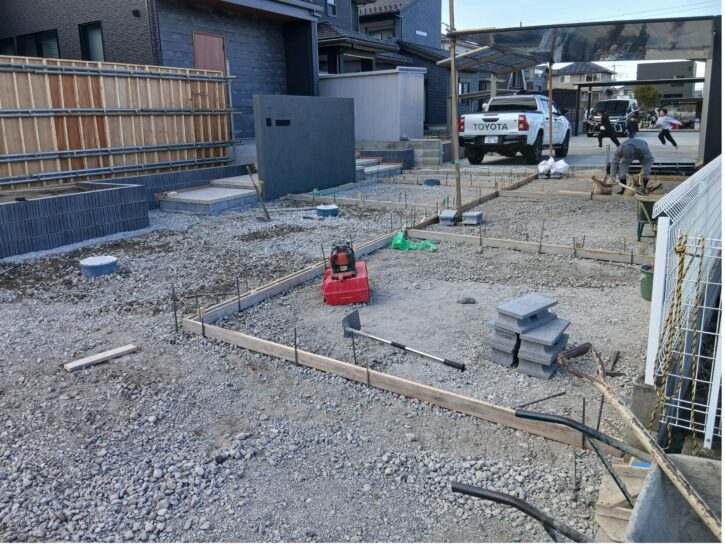

21.土間下地(2026年3月9日)
土間の下地を行いました。砕石を敷いたり、桝の高さを調整しました。 -

22.美ブロ塗装(2026年3月10日)
階段に美ブロ塗装を行いました。また、ブロックの笠木を付けました。 -
23.土間コン(2026年3月11日)
土間と擁壁の生コンを打ちました。また、ブロックの笠木を取り付けました。 -

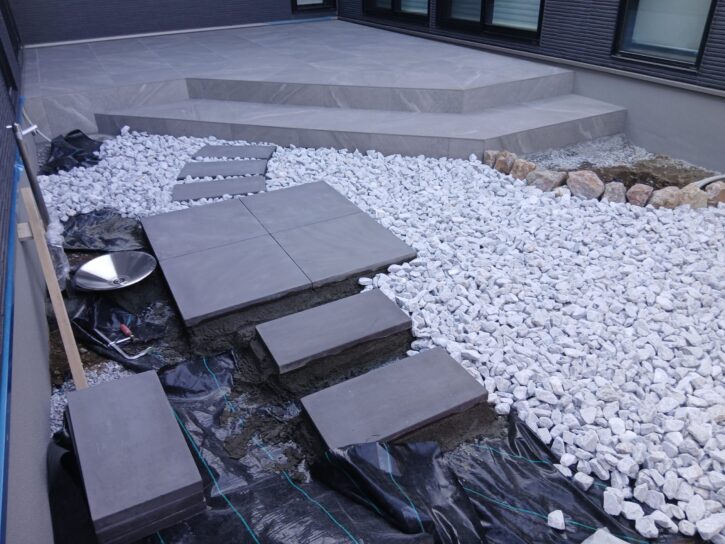

24.平板敷(2026年3月14日)
立水栓を設置し、平板を敷きました。その後、周りに化粧砂利を敷いたり、枕木を設置しました。 -

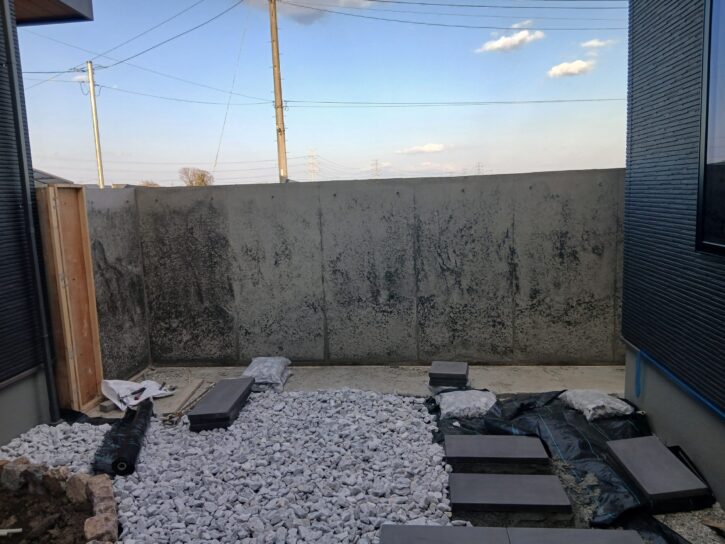

25.型枠バラシ(2026年3月16日)
型枠を外しました。 -
26.土間下地(2026年3月17日)
土間の木枠を組みました。また、タイルの下地や土入れを行いました。 -
27.土間コン(2026年3月18日)
土間コンを打ちました。また、ブロックの笠木や宅配ポストを設置しました。 -
28.タイル貼り(2026年3月19日)
セラウォールRC杉板を擁壁に貼っています。 -

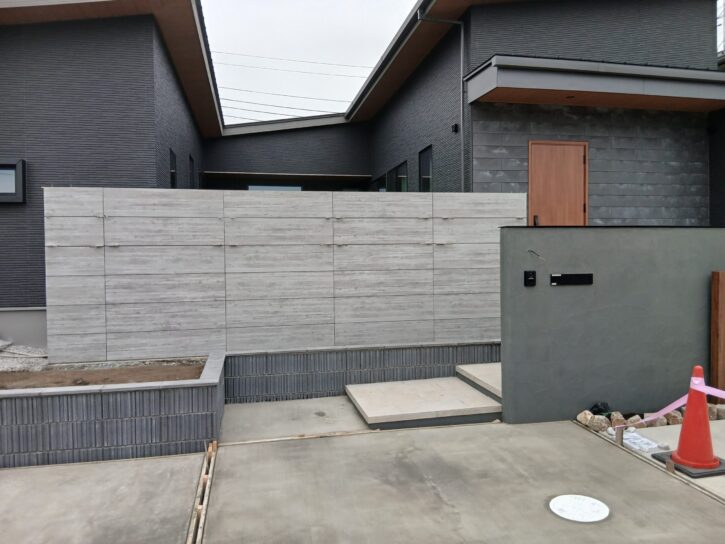

29.タイル貼り(2026年3月20日)
タイルを貼っています。道路面が貼り終えました。 -

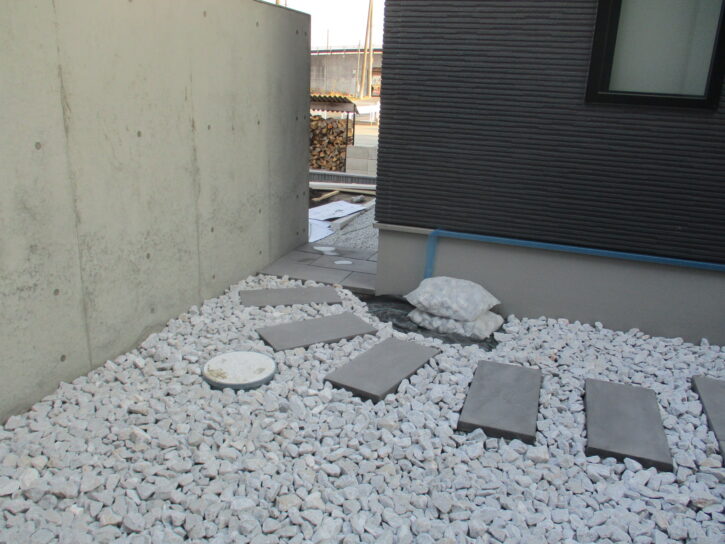

30.平板敷(2026年3月23日)
平板を並べ、周りに石を敷きました。また、土間の木枠を外し、白砕石を敷きました。
